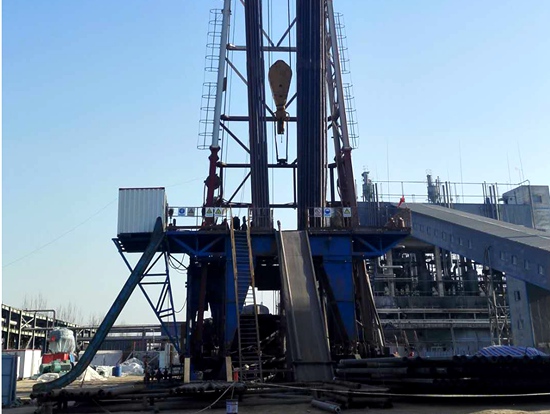

新建一对采卤盐井成功对接 钻井工程宣告结束时间:2019-05-17 “新建一对采卤盐井项目”是公司2018年重点技改项目,项目投资预算1300万元,项目的主要内容包括新钻一对对接井组和盐井地面注水、返卤管道安装。 对接井组包括米103、米104井,米103井于2018年9月30日开钻,11月30日完钻。米104井于2月20日开钻, 3月27日完成技术套管固井,固井水泥返出地面正常,固井质量合格。4月5日米104井三开开钻,4月23日米104井与米103井对接成功,钻井工程顺利结束。该项目的实施过程中,公司与陕西省一九四煤田地质有限公司钻井队相互配合,高效协作,确保了项目的施工安全、质量和工程进度。 |
